Solarpark Döggingen 1

Knapp sechs Fußballfelder groß ist die Fläche, die für den neuen Solarpark bei Döggingen vorgesehen ist. Die im Schwarzwald-Baar-Kreis gelegene PV-Anlage wird für die nächsten 25 bis 30 Jahre klimafreundlichen Strom für über 1.650 Haushalte erzeugen.

Sonnenstrom von der Hochebene

Ein schneebedecktes Feld auf ebenem Gelände, weiter entfernt ein Waldstreifen und Hochspannungsleitungen
2023 wird hier der Solarpark Döggingen 1 entstehen

Sonnenstrom aus einer der kältesten Regionen des Landes? Die EWS bauen einen Solarpark inmitten der Baar, einer Region am Ostabhang des Schwarzwaldes, die für ihre kalten Winter bekannt ist. Doch die kühle Witterung schränkt die zu erwartenden Stromerträge des Solarparks nicht ein, wie man vielleicht vermuten könnte. Ganz im Gegenteil: Denn schließlich liegt die Zahl der Sonnenstunden hier mit jährlich gut 2.400 Stunden deutlich über dem Mittelwert in Deutschland von 1.665 Sonnenstunden pro Jahr.

Reiche Sonnenernte zu erwarten

Entsprechend rechnen wir für den 4,2 Hektar großen Solarpark bei Döggingen, das zur Stadt Bräunlingen gehört, mit guten Stromerträgen. Die PV-Anlage hat eine Leistung von ca. 4,8 Megawatt (MWp). Durch sie können in den nächsten 25 bis 30 Jahren gut 1.650 Haushalte mit sauberem Solarstrom versorgt und im Vergleich zum allgemeinen deutschen Strommix 2021 2.100 Tonnen CO2 pro Jahr eingespart werden. Über den aktuellen Stand der Arbeiten informiert Sie unser Baubericht.

Zahlen und Fakten

  • Solarpark-Fläche: 4,2 ha (knapp 6 Fußballfelder)
  • Anzahl PV-Module: 8.760
  • Anzahl Wechselrichter: 13
  • Installierte Leistung: 4,8 MWp
  • Erwartete Stromproduktion: ca. 5,0GWh/Jahr
  • Ausgleichsfläche Artenschutz: ca. 10 ha auf angrenzender landwirtschaftlichen Fläche, weitere landwirtschaftliche Nutzung unter Auflagen möglich
  • Investor und Anlagenbetreiber: Elektrizitätswerke Schönau Energie GmbH
  • Gesamtinvestitionsvolumen: ca. 3,8 Mio. Euro
  • Fachplanung und Errichtung: solarcomplex AG aus Singen
  • Baubeginn: Quartal 1/2023
  • Geplante Fertigstellung und Inbetriebnahme: Quartal 4/2023

Gemeinsam für die Energiewende

Wappen der Stadt Döggingen

Bräunlingen – Döggingen

Die Stadt Bräunlingen, zu der auch Döggingen gehört, setzt auf Erneuerbare: 2020 beauftragte der Gemeinderat das Umweltbüro Donaueschingen mit einer Potenzialplanung für Solarparks.

Logo solarcomplex AG

solarcomplex AG

Die solarcomplex AG plant, baut und betreibt Anlagen zur Strom- und Wärmebereitstellung aus Erneuerbaren Energien. Das Ziel ist eine Energieversorgung aus 100% Erneuerbaren in der Region.

Solarflächen gesucht

Wir sind immer auf der Suche nach Flächen für den weiteren PV-Ausbau. Sie sind selbst im Besitz einer dazu geeigneten Freifläche oder wissen von einer? Nehmen Sie Kontakt zu uns auf!

EWS-Logo auf weißem Grund

EWS Schönau Energie GmbH

Als Beitrag zur Demokratisierung unserer Energieversorgung planen, errichten und betreiben wir, teils im Verbund mit Partnern oder als Dienstleister, deutschlandweit EE-Erzeugungsanlagen.

Aktueller Stand des Bauberichts: Mai 2023 Aufbau und Montage der PV-Module

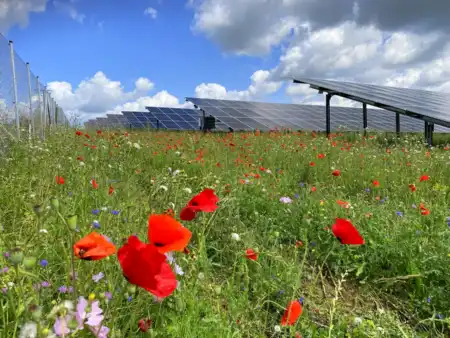

Blühende Blumenwiese zwischen zwei langen Reihen von PV-Modulen
Die Solaranlage nimmt Form an. Die Abstände zwischen den Modulreihen ermöglichen die Entstehung einer artenreichen und insektenfreundlichen Magerwiese.

Zum Beginn der Bauphase werden ab März 2023 die Träger für die PV-Module mit Hilfe einer kettenbetriebenen Rammmaschine im Erdreich verankert. Ein großer Vorteil: durch diese Art der Verankerung werden keine Betonfundamente benötigt. Wird der Solarpark nach rund drei Jahrzehnten seinen Dienst getan haben, können die Stahlträger beim Rückbau problemlos und ohne schädliche Rückstände wieder aus der Erde gezogen werden.

Nachdem sich die «grüne Wiese» innerhalb weniger Tage zunächst in ein Labyrinth aus Metallpfählen verwandelt hat, beginnt die Montage der Module: Auf die stählernen Unterkonstruktionen, die die Neigung nach Süden vorgeben und dafür sorgen, dass die Modulflächen optimal Richtung Mittagssonne ausgerichtet sind, werden die ingesamt knapp 9.000 PV-Module verschraubt und anschließend miteinander verkabelt.

März 2023 Mit der Baugenehmigung der Gemeinde fällt der Startschuss

Gruppe steht mit Spaten vor einem Banner der EWS und Stahlträgern
Spatenstich am 31.März 2023 Foto: Albert Schmidt

Fast drei Jahre nach der ersten Idee, im März 2023, erhält die EWS Energie GmbH von der Gemeinde Bräunlingen die Baugenehmigung für den Solarpark Döggingen 1. Unmittelbar nach deren Erteilung beginnen die beauftragten Firmen mit dem Bau des Solarparks.

Zum symbolischen ersten Spatenstich kommen am 31. März neben den Verantworlichen aus den Unternehmen auch Micha Bächle, Bürgermeister von Bräunlingen, und Dieter Fehrenbacher, Ortsvorsteher von Döggingen. Alle Beteiligten heben die gute Zusammenarbeit und die große Offenheit zwischen Behörden, Planern, Unternehmen und Betreibern hervor, die wesentlich zum Zustandekommen des Projektes und einem reibungslosen Start in die nun beginnende Bauphase des Solarparks beigetragen haben.

November 2022Gemeinderat Bräunlingen gibt grünes Licht

In der Sitzung des Gemeinderates am 30.11.2022 fasst der Gemeinderat Bräunlingen den Satzungsbeschluss zum «Solarpark Döggingen 1». Damit ist die baurechtliche Grundlage für die Baugenehmigung zur Errichtung des Solarparks geschaffen, die wir direkt im Anschluss bei der Baubehörde beantragen.

August 2020 bis November 2022 Das Vorhaben konkretisiert sich und durchläuft die Bauleitplanung

Auf einer Karte von Döggingens Umgebung sind die Flurstücke dick umrandet, auf denen der Solarpark entstehen wird.
Der geplante Solarpark liegt nordöstlich von Döggingen, direkt nördlich der Bahnstrecke nach Donaueschingen.

Über einen Zeitraum von ca. zwei Jahren führen wir zahlreiche Gespräche – mit der Kommunalverwaltung, mit Gemeinde- und Ortschaftsrat, mit Behörden. Wir erleben große Unterstützung für unser Vorhaben – denn unter den beteiligten Akteuren besteht ein breiter Konsens darüber, dass deutlich mehr regenerative Erzeugungsanlagen nötig sind, um dem Klimawandel zu trotzen.

Aufstellungsbeschluss im Oktober 2021

Im Oktober 2021 fasst der Gemeinderat Bräunlingen den Aufstellungsbeschluss für den Bebauungsplan Solarpark Döggingen 1. Dies ist der offizielle Startschuss für das zu durchlaufende Bauleitplanverfahren. Nachdem im Frühjahr 2022 zunächst eine «Frühzeitige Beteiligung» von Trägern öffentlicher Belange stattgefunden hatte, fasst der Gemeinderat im Juli 2022 den Offenlagebeschluss für die Planentwürfe. Beteiligte Behörden und Interessierte können die mittlerweile schon sehr konkrete Planung einsehen und Stellungnahmen abgeben. Die eingegangenen Rückmeldungen werden gesammelt und bei der weiteren Planung berücksichtigt.



Juli 2020 Die Idee für den Solarpark Döggingen 1 entsteht

Im Rahmen der «EWS-Solaroffensive» bieten wir an, von Interessierten angebotene Frei- und Dachflächen auf solare Nutzbarkeit hin zu überprüfen und gegebenenfalls einen Vorschlag zur Umsetzung einer PV-Anlage zu erstellen. Darauf melden sich EWS-Kundinnen und Kunden aus ganz Deutschland. Auch die Freifläche in Döggingen wird uns zur Prüfung angeboten.

Die avisierte Fläche bei Döggingen erscheint nach einer ersten Vorprüfung gut geeignet, der im Anschluss erstellte konkrete Projektvorschlag sagt den Eigentümerinnen und Eigentümern zu. Sie schließen daraufhin entsprechende Grundstücknutzungsverträge mit der EWS Energie GmbH ab. Direkt danach beginnt die Projektentwicklung: der Grundstein für den Solarpark Döggingen 1 ist gelegt.
